超级全的 木工、架子工、材料用量算法,建筑行业人员必备
模板计算
1、根据混凝土用量快速估算模板用量
1、适用情况:一般用于工程前期在混凝土用量已知的情况下估算模板用量,以便初步估算工程周转材料费用,为筹集资金提供依据。
2、优缺点:
优点:快速、简单、节省计算时间。
缺点:模板使用量计算结果不够准确。

(1)各种截面柱模板用量
1、方形截面柱边长为a×a时,每立方米混凝土模板用量U1按下式计算:
U1=4/个
2、当圆形截面柱直径为d时,每立方米混凝土模板用量U2按下式计算:
U2=4/天
3、矩形截面柱截面为a×b时,每立方米混凝土模板用量U3按下式计算:
U3=2(a+b)/ab
(2)主梁、次梁模板数量
对于钢筋混凝土主梁、次梁,每立方米混凝土模板数量U4按下式计算:
U4=(2h+b)/bh
式中b——主梁或次梁宽度(m)
式中,h——主梁或次梁高度(m)
(3)楼板模板用量
对于钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:
U5=1/小时
式中,h——楼板厚度。
(4)墙模板用量计算
对于混凝土和钢筋混凝土墙体,每立方米混凝土模板用量U6按下式计算:
U6=2/天
式中,d——壁厚。
2、根据混凝土构件与混凝土接触面的发展情况,准确计算模板数量。
1、适用范围:常用于成本核算和团队项目付款结算。
2.优点:数据准确
缺点:计算过程繁琐,耗时较长,受个人计算器水平影响较大。
方木计算
快速估计
每平方米模板方木(50×100)数量V:
V=0.0333(m3)
拉螺栓长度的计算
4.5m以下墙体拉力螺栓长度计算

4.5m以上墙体拉力螺栓长度计算

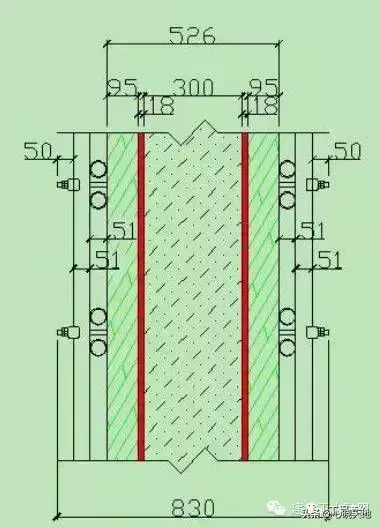

高度4.5米以下墙体拉力螺栓长度计算:墙厚+2×18(模板厚度)+2×95(方木厚度)+2×51(横向钢管外径尺寸)+2× (50~75)(钢管两侧预留长度)

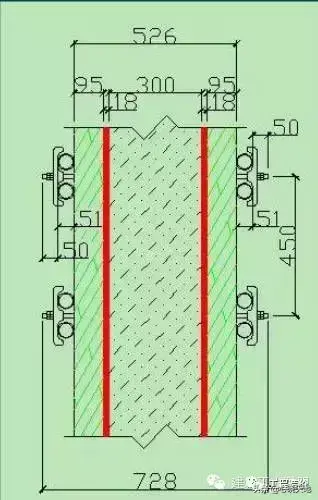

高度4.5米以上墙体拉力螺栓长度计算:墙厚+2×18(模板厚度)+2×95(方木厚度)+2×51(水平钢管外径)+2 ×51(立式钢管外径尺寸)+2×(50~75)(钢管两侧预留长度)
拉螺栓数量的计算
1. 墙体拉紧螺栓
A。 止水拉螺栓数量=(墙长÷拉螺栓水平间距+1)×[(墙高-150)÷拉螺栓垂直间距+1]
b. 翻转式拉螺栓数量={(墙长÷拉螺栓水平间距+1)×[(墙高-150)÷拉螺栓垂直间距+1]}×1.05
注:1.05为翻转式拉栓损耗
2、立柱拉紧螺栓
柱受拉螺栓数量的计算方法根据实际柱截面尺寸和施工方案而定。
钢管计算
柱模板钢管用量计算
柱净高:从基础或楼板顶部到上梁底部的高度
柱箍间距:指同一方向相邻两排钢筋柱箍钢管组合之间的中心距离

柱模板钢筋长度=柱截面尺寸(b或h)+2×模板厚度+2×方木高度+2×自由端长度(一般为200~500)
柱模板钢筋数量(b方向)=[(柱净高-300)÷柱箍间距+1]×4
柱模板钢筋数量(h方向)=[(柱净高-300)÷柱箍间距+1]×4
连接柱、结构脚手架钢管长度及数量
柱模板钢筋数量=柱模板钢筋长度(b方向)×柱模板钢筋数量+柱模板钢筋长度(h方向)×柱模板钢筋数量+连接柱与结构脚手架的钢管
报告工程量时应注意的事项:
1. 按规格报告数量
2、根据钢管长度模数确定钢管长度规格

普通高度墙体钢管用量计算
净墙高:从基础或结构楼板顶部到上梁或楼板底部的高度。
普通高度墙体(4.5m以下)的加固系统一般由模板、方木、水平钢管加强杆、山形卡、钢丝帽等组成。模板侧压力传递顺序如下:模板→方木→横钢管→山形卡→拉栓。
由于墙体高度不大(4.5m以下),方木间距一般为150~200,间距小于3.0米时拉螺栓间距为450×450,可适当3米以上增加到500~600。
墙体水平钢筋长度=墙体中心长度+2块模板厚度+2块方木高度+2×钢管自由端长度(一般为200~500)。
墙体水平钢筋数量=[(墙体净高-300)÷拉杆垂直间距+1]×4。
墙内水平钢筋总数=墙内水平钢筋长度×墙内水平钢筋数量
剪力墙端部锁杆长度=墙厚+2倍模板厚度+2倍方木高度+2倍自由端长度。
剪力墙端部锁杆数量=剪力墙净高÷拉杆竖向间距。
剪力墙端部锁杆总数=剪力墙端部锁杆长度×杆数
墙体加固钢管总量=水平钢筋总量+剪力墙端部锁紧钢管总量。

超高壁钢筋钢管计算
超高墙体加固系统一般由模板、方木、水平钢管加固杆、竖向加固杆、山墙卡、钢丝帽等组成。模板侧压力传递顺序为:模板→方木→水平钢管加固→架设方向钢筋→山形卡→拉螺栓。
由于墙体高度较大(4.5m以上),方木间距一般为150,拉栓间距为450×450。
墙体水平钢筋总量的计算方法与普通高度墙体水平钢筋的计算方法相同。
墙杆长度有两种类型。 当剪力墙为内墙时,剪力墙两侧立杆高度相同=楼板(或基础顶面)到板底的距离-底板厚度模板——100~150; 当剪力墙为外墙时,内外立杆高度为: 外墙立杆高度=墙高(楼板或基础顶部到墙顶的高度) 内墙立杆=楼板(或顶面距离)基础至板底高度-板底模板厚度-100~150

竖向钢筋总数=(墙体长度÷拉力螺栓水平间距+1)×内立杆高度×2+(墙体长度÷拉力螺栓水平间距+1)×外立杆高度× 2.
剪力墙端部锁杆长度=墙厚+2倍模板厚度+2倍方木高度+2倍自由端长度。
剪力墙端部锁杆数量=剪力墙净高÷拉杆竖向间距。
剪力墙端部锁杆总数=剪力墙端部锁杆长度×杆数
超高墙钢筋钢管总量=水平钢筋问题+竖向钢筋总量+剪力墙端锁钢管总量。
报告工程量时应注意的事项:
1、计算竖向钢筋长度时,外竖向杆的高度可根据实际情况确定。 在确定高度时,必须考虑常用的模块长度。
2、选择剪力墙端部锁紧钢管长度时,还应考虑常用的模数长度。
3、申报工程量时,应明确区分钢管长度规格,尽量减少钢管长度种类。

梁模板钢管用量计算
梁底部扁钢的计算
1、梁底扁钢长度:
2、梁底扁钢数量:
3、梁底扁杆数量:

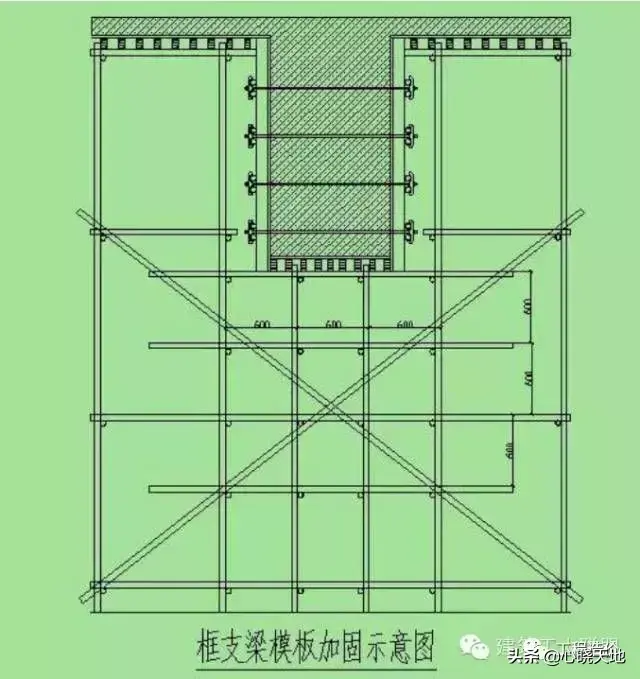

梁边模板加强杆
1、梁截面高度为500时,侧模板高度一般会达到350~400。 如果梁侧模板不进行加固,仅靠梁侧模板顶部与板模板的连接无法承受浇筑混凝土时杆体的振动。 振动给模板带来的侧压力,很容易造成梁侧模板变形、爆边等质量缺陷。
梁及其他构件底部立杆计算:
1、普通梁底杆数量在计算结构脚手架时已计算完毕,无需单独计算。
2、框架支撑梁或过渡层梁底部立杆数量,应根据计算施工方案确定的立杆间距、水平立杆步距、剪刀撑等具体数据进行计算。

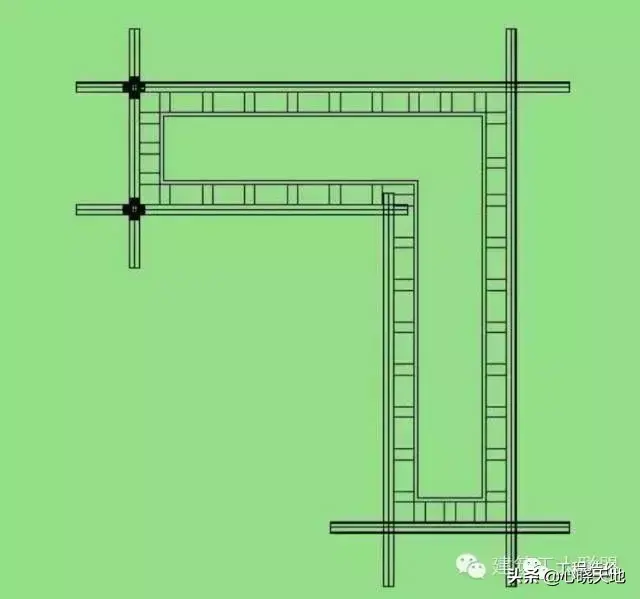

3、过渡层梁钢筋钢管用量计算示例:(见下图)
(1)立杆(具体计算方法略)
(2)水平杆(具体计算方法略)
(3)剪式支撑(具体计算方法略)

模板支架钢管用量计算
极
1、立杆高度=楼板高度-楼板厚度-模板厚度-30~50mm
2、垂直极数=X方向极数×Y方向极数
X方向根数=X方向结构楼板长度÷X方向立杆间距+1
Y方向根数=Y方向结构楼板长度÷Y方向竖向间距+1
3、总杆数=杆高×杆数+其他特殊部位杆数×该特殊部位杆高
4. 说明:
(1)当结构楼板形状不规则时,根数和长度应根据实际需要设定或计算。
(2)当结构层高为异常层高时,选择钢管长度规格时应考虑类似钢管长度+可调底座的形式。
水平杆
1、需要了解的知识点:扫地杆的定义、立杆步距的定义以及立杆和横杆的定义。
2、立(横)横杆数量=立(横)结构楼面长度÷立杆纵(横)间距+1。
3、纵(横)横杆长度≈纵(横)结构楼板长度。
4、单步架中垂直(水平)水平杆总数=垂直(水平)水平杆数量×垂直(水平)水平杆长度。
5、横杆层数=楼层净高÷立杆步距+1
6、水平钢管总量=(单级框架纵向水平拉杆总量+单级框架横向水平拉杆总量)×水平拉杆层数+水平拉杆数量其他部位的水平钢管。
剪刀撑
1、《建筑扣件钢管脚手架安全技术规范》(JGJ 130-2001)中关于剪刀撑布置的相关规定:
(1)全厅模板支架四边及中部每隔四排支架杆应安装一个纵向剪刀撑,并应自下而上连续设置;
(2)对于高度超过4米的模板支撑,应从上向下每2步至两端和中间每4排立杆设置水平剪刀撑。
2、剪刀撑钢管长度应根据实际安装角度和楼层高度计算。
3、剪式支撑钢管一般采用对称双向布置,因此在计算剪式支撑钢管数量时应注意。
外墙脚手架搭设的相关要求
1、纵向横杆应设置在立杆内侧,其长度不应小于3跨;
2、细长的纵向水平杆应采用对接紧固件连接,也可采用搭接接头;
3、主节点处必须安装横向水平杆,并用直角紧固件紧固,严禁拆卸;
4、工作层非主要节点处的横向水平杆应根据支撑脚手架板的需要等间距设置。 最大间距不应大于纵向距离的1/2;
5、采用冲压钢脚手架板、木脚手架板、竹串脚手架板时,双排脚手架横向横杆两端应用直角扣件固定在纵向横杆上; 单排脚手架的横向水平杆一端应采用直角扣件固定在纵向水平杆上,另一端插入墙内,插入长度不小于180mm。
需要掌握的几个术语
1、防滑紧固件:根据防滑要求添加的非连接紧固件。
2、外立杆:双排脚手架中远离墙壁一侧的立杆,或单排脚手架立杆。
3、内杆:双排脚手架靠近墙壁一侧的立杆。
4、主节点:立杆、纵向横杆、横向横杆相互靠近的紧固点。
5、立杆步距:上下横杆之间的轴线距离。
6、立杆间距:脚手架相邻立杆之间的轴线距离。
7、立杆纵向间距:脚手架立杆的纵向间距。
8、立杆水平距离:脚手架立杆的水平间距。 对于单排脚手架,它是外杆轴线到墙壁的距离。
9、扫地杆:靠近地面的水平杆,与垂直杆的根部相连。
外框钢管计算
1.立杆
(1) 室外立杆高度=室外地面高度(或悬挑钢梁上表面)至檐口高度(女儿墙顶部)+1.2
(2)内杆高度=室外地面(或悬挑钢梁上表面)高度除檐口高度(女儿墙顶部)
(3) 极数=外框周长÷极距
(4) 极柱长度=外排极柱数×外排极柱高度+内排极柱数×内排极柱高度
2、大单杠(沿脚手架纵向布置的单杠)
(1) 大横杆长度=外框周长
(2)外排大横杆数量=脚手架高度÷步距(上下横轴距离)+1
(3)内排大横杆数量=脚手架高度÷步距(上下横轴之间的距离)
(4)大横杆总数=大横杆长度×大横杆数量(内排数+外排数)
3、小横杆(沿脚手架横向布置的横杆)
(1)小横杆的长度=小横杆靠墙端部到装饰墙的距离(一般不超过100mm)+脚手架板的宽度+立杆的水平距离+钢管外径+小横杆延伸紧固件边缘的长度(通常为100mm)。
例:以常用的竖杆水平距离1.05米的外脚手架为例,小横杆长度=100+300+1050+51+100=1601
(2) 小横杆数量(主要节点位置)=外框周长÷外立杆纵向距离×(外框高度÷立杆步距+1)
(3)根据脚手架施工方案确定的每n步需要满铺的脚手架层数,计算小横杆(非主节点部分)的数量,然后根据以下公式计算小横杆根:每层主节点数的一半。 数字。
(4) 小横杆总数=小横杆总数×小横杆长度
4. 剪刀支撑
(一)规范剪刀撑的规定:
高度低于24米的单、双排脚手架,必须在外立面两端设置剪刀撑,并应自下而上连续安装;
高度超过24米的双排脚手架应沿外立面全长、全高连续设置剪刀撑;
剪刀撑的长度应搭接,搭接长度应符合规定。
每个剪刀撑的宽度不应小于4跨,且不应小于6米。 斜杆与地面的倾斜角度应在45度至60度之间。
(2)长度计算,根据施工方案确定的设置位置、形式、高度;
5. 水平斜撑
(1)横向斜撑规格:
a 横向斜撑应在同一截面内自下而上连续呈锯齿状布置;
b 直线式、敞开式双排脚手架两端必须安装水平斜撑;
C。 高度24米以下的封闭式双排脚手架无需设置横向斜撑。 对于高度超过24米的封闭式脚手架,除拐角处应设置横向斜撑外,中间还应每6跨设置1个。
(2)横向斜撑钢管用量计算:
a 横向斜撑的位置和数量需根据规范要求或外部框架施工方案设置;
b 根据已知的步距和立杆水平距离,可计算出每个横向斜撑的长度;
c 然后根据脚手架的高度计算横向斜撑的数量。
6、连接墙体部分钢管用量计算
(一)规范接墙金具的规定:
a定义:将脚手架连接到建筑物的组件。

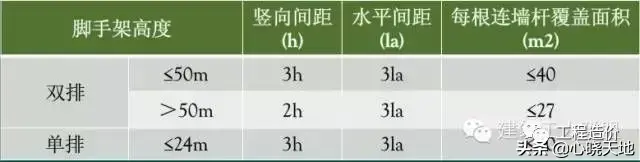

b 墙壁连接件之间的最大间距

C。 直型、开口型脚手架两端必须安装墙体连接件。 墙体连接件之间的垂直间距不宜大于建筑物层高,且不宜大于4m。
(2)连接墙体部分的钢管用量可按施工方案确定的间距计算。 (详情略)
7、防护栏杆计算
(1)外墙脚手架外侧上下纵横杆之间的纵横杆,用于保护工作层。
(2)防护栏杆的长度与大单杠(纵单杠)的长度相同。
(3)防护栏杆数量=脚手架高度÷步距(上下横轴之间的距离)
(4)防护栏杆总量=防护栏杆长度×防护栏杆数量
8、脚手架板底部纵向水平杆(垂直水平杆的一种)
(1)定义:安装在竹篱笆脚手板下方、用于支撑竹篱笆脚手板的纵向水平杆。
(2)规范有关规定:采用冲压钢脚手架板、木脚手架板或竹串脚手架板时,应采用纵向水平杆(大水平杆)作为横向水平杆的支撑,并固定在垂直方向上。带直角带扣的杆。 ; 使用竹篱笆脚手架板时,纵向横杆应用直角扣件固定在横向横杆上,并应等间距设置,间距不宜大于400mm。
(3)脚手架板底部纵向横杆数量计算:长度与纵向横杆长度相同,杆数应根据施工方案计算确定数量需要覆盖的脚手架板层数(计算过程略)
